日事清工时字段怎么配置与使用?项目工时记录、统计与权限完整教程

很多企业项目管理普遍存在「只看结果、不看投入」的问题,团队成员工作量无法量化、人力投入不透明,导致项目排期不合理、成本核算无依据、绩效考核不客观。日事清工时字段功能,可完整记录任务执行人、工作时间、工时投入明细,实现项目工时可视化、数据可追溯,是企业精细化项目管理、工作量核算、绩效复盘的核心工具。

一、什么是日事清工时字段?核心作用是什么?

日事清工时字段是用于项目任务工时量化记录的核心功能,支持计划工时与实际工时双向记录,可精准留存员工工作时间、工作内容、投入时长等数据,解决团队工作量模糊、项目投入不可见、复盘无数据支撑的痛点,为项目排期、成本核算、团队绩效提供客观依据。

传统项目管理中,管理者无法精准掌握每项任务的人力投入,难以判断工作负荷与任务难度,容易出现人力分配不均、项目工期预估偏差、绩效考核凭主观判断等问题

依托日事清工时字段功能,团队所有任务工时投入均可形成标准化数据记录,做到「谁做的、什么时候做的、花了多久、做了什么」全程可追溯,让项目管理从经验化转向数据化、精细化。

二、日事清工时后台怎么配置?权限与代填规则

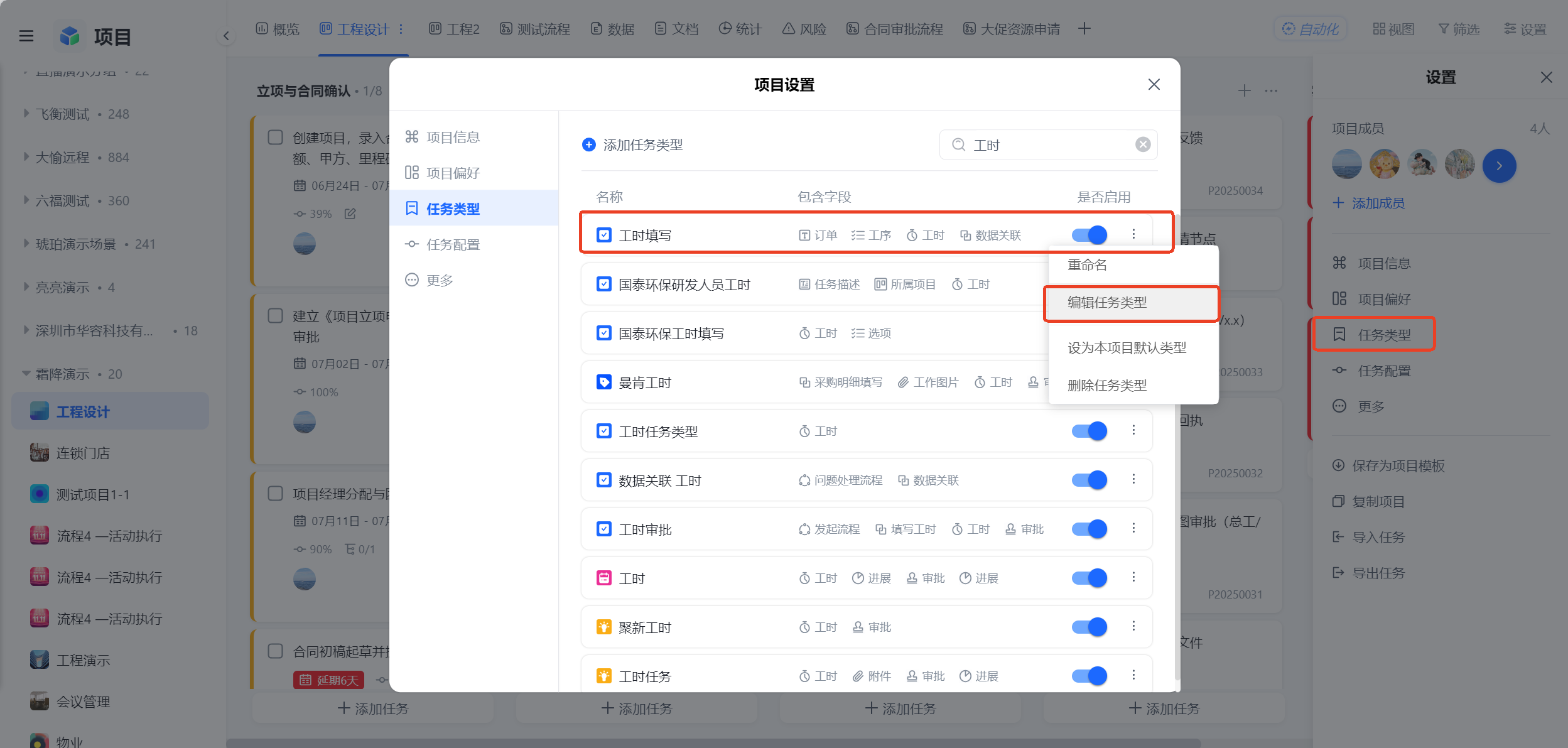

打开项目→右上角【设置】→【任务类型】,选要记工时的类型点【编辑】。两个关键点:

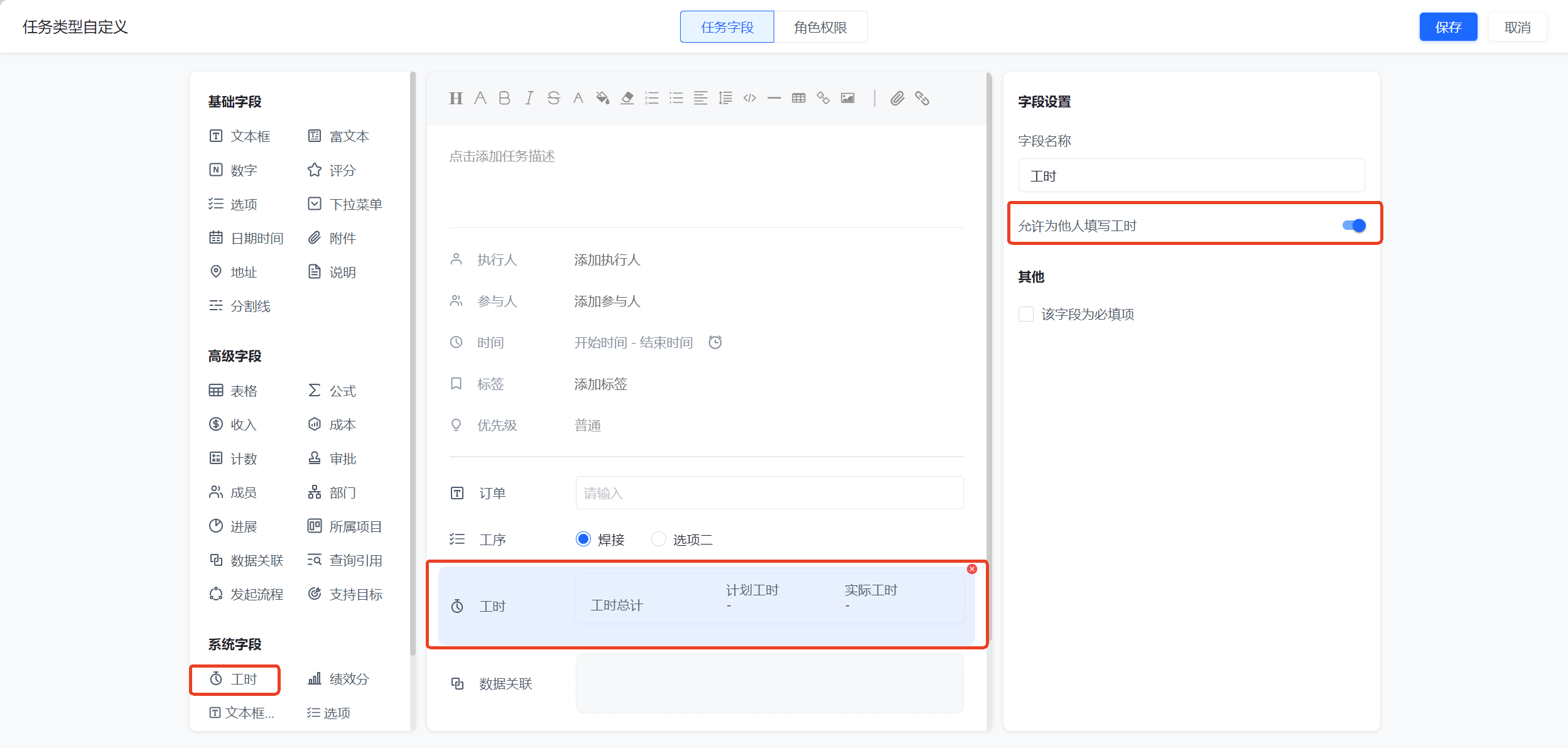

  • “允许为他人填写工时”开关:默认关闭时谁填工时“工作人”就是谁,只能给自己填;打开后“工作人”可点击,弹出成员选择器帮同事、执行人代填。是否允许代填完全由这个开关控制;

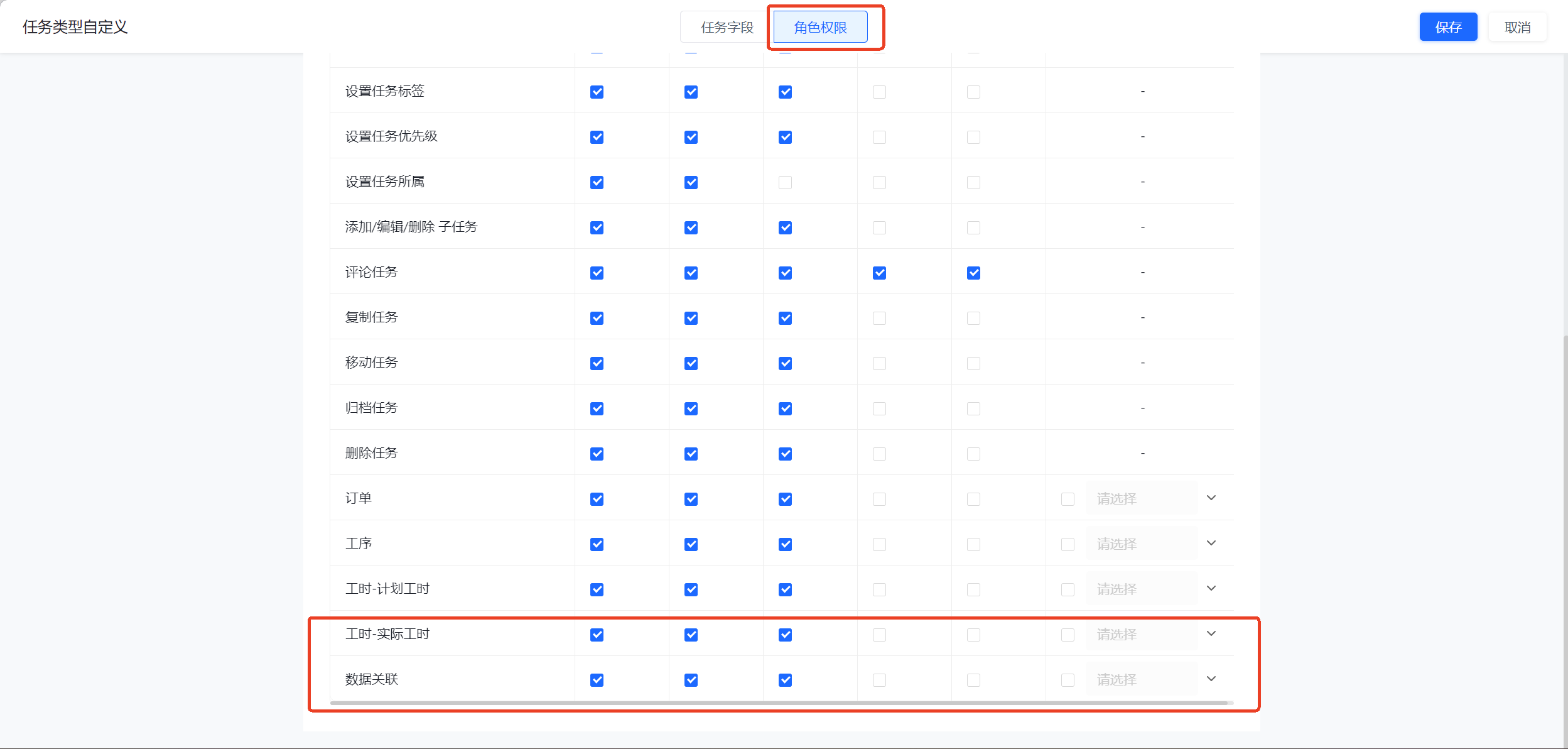

  • 谁有资格填角色权限里有计划工时”和实际工时”两项,有权限的人才能在详情页看到添加按钮并记工时,没权限的看不到。系统默认给创建人、负责人、执行人三类角色开权限,有专门统计或人事角色也可额外勾上。

三、前台如何填写计划工时与实际工时?

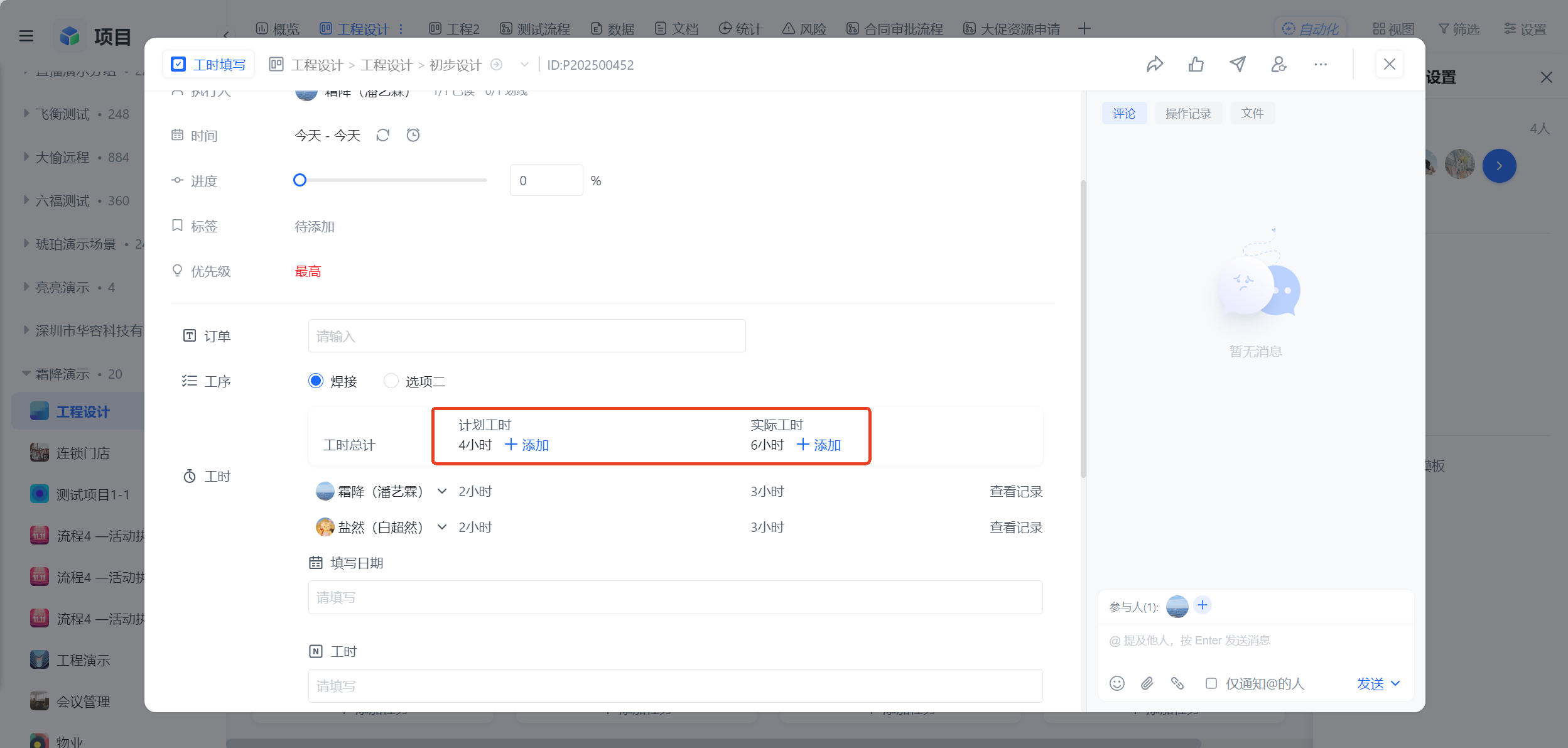

任务详情页里工时区域最上面是概要,展示这条任务的总计划工时”和总实际工时”(系统把每人的工时加总算出)。两个按钮添加计划工时”“添加实际工时”按权限显示。

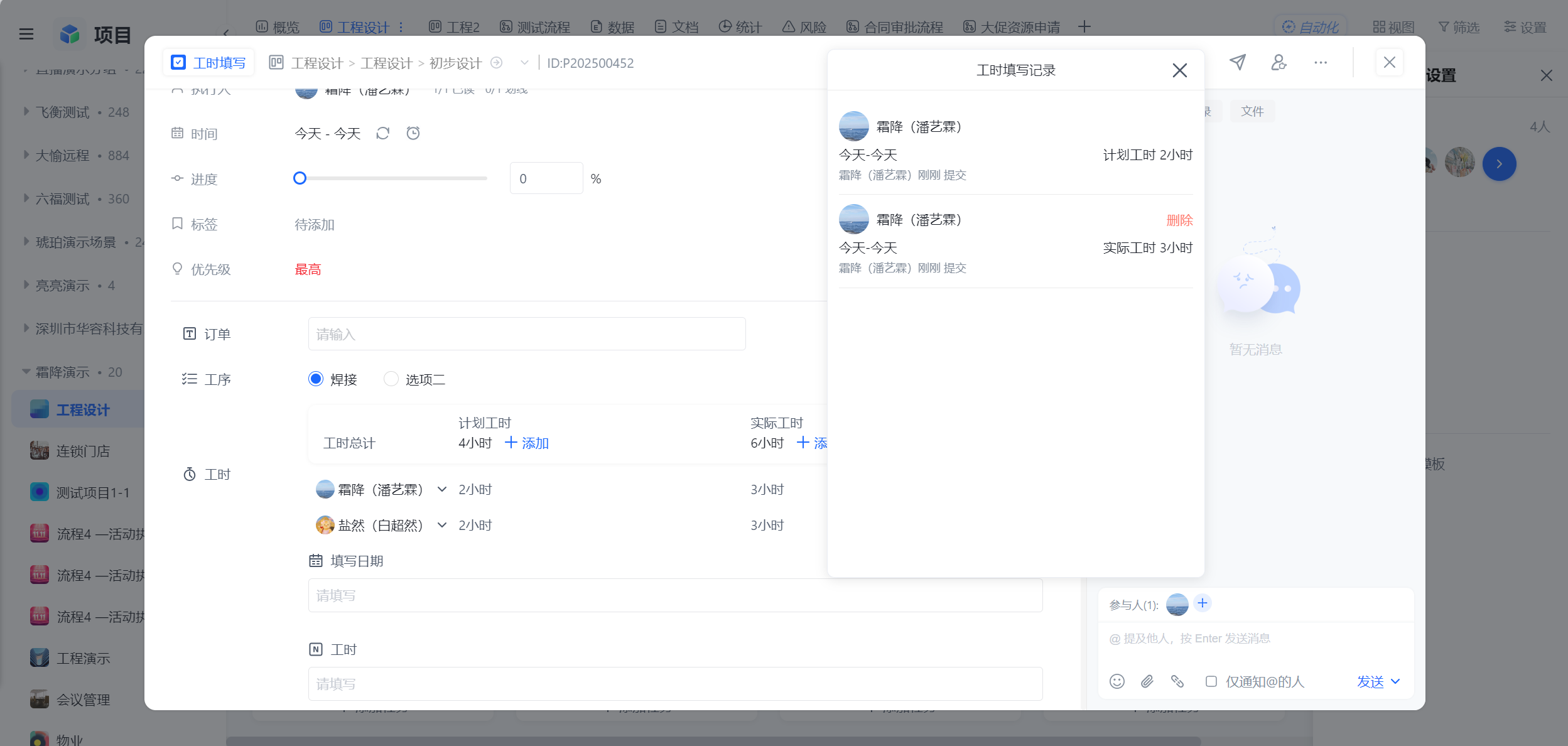

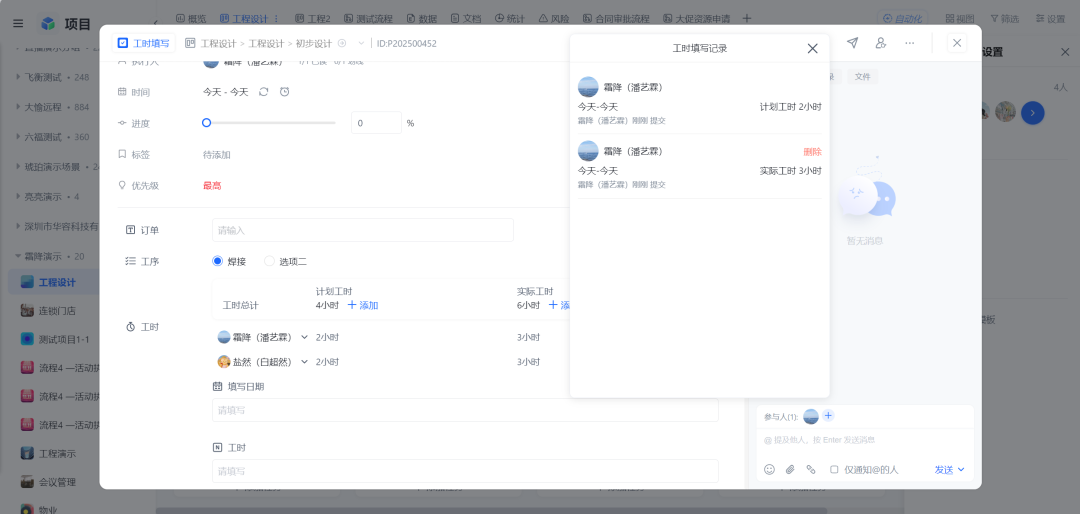

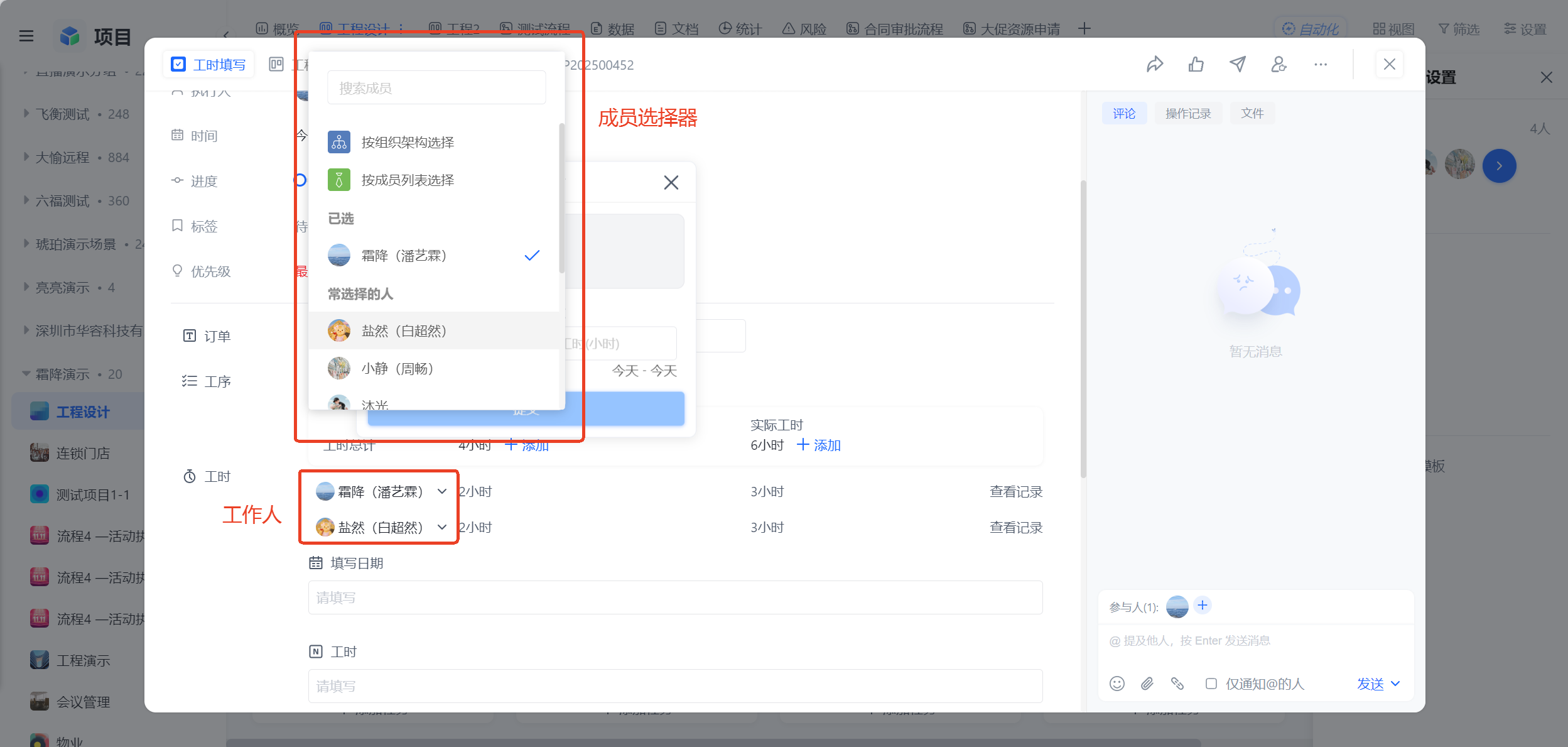

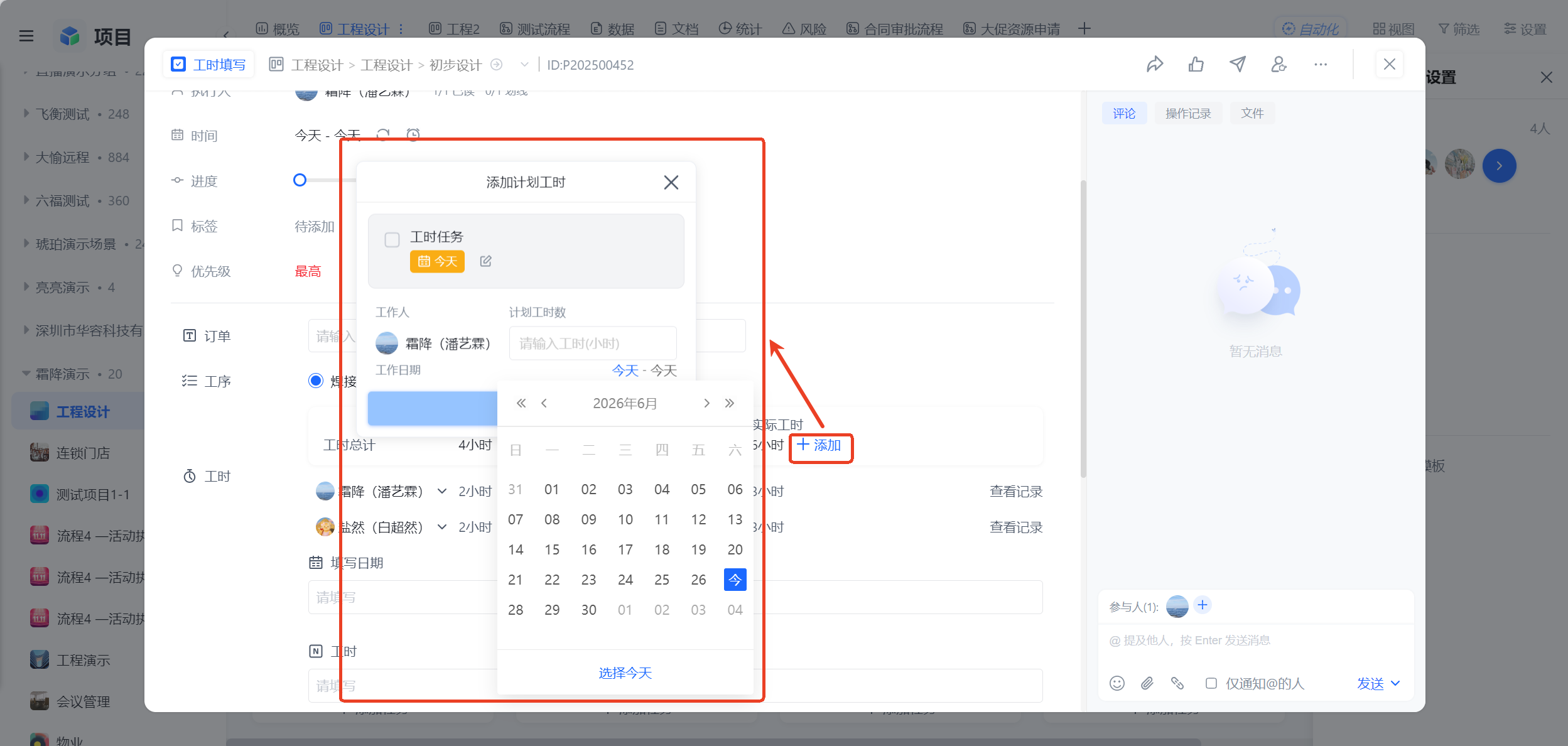

点开弹窗,上半部分是任务信息(有底色、不可编辑,避免误改任务本身)。往下填:工作人默认是当前操作人,代填开关开了才能改选他人;工时数可输四位小数(1.50.25),会平分到选择的工作日期里——跨三天填6小时,每天2小时;工作日期默认今天,不能清空、要么单日要么完整起止段。填实际工时时还多一个工时描述(最多2000,调试接口),计划工时没有这一项,因为计划更多是预算、实际往往要说明时间用在哪。

四、工时记录怎么查看、统计与修改删除?

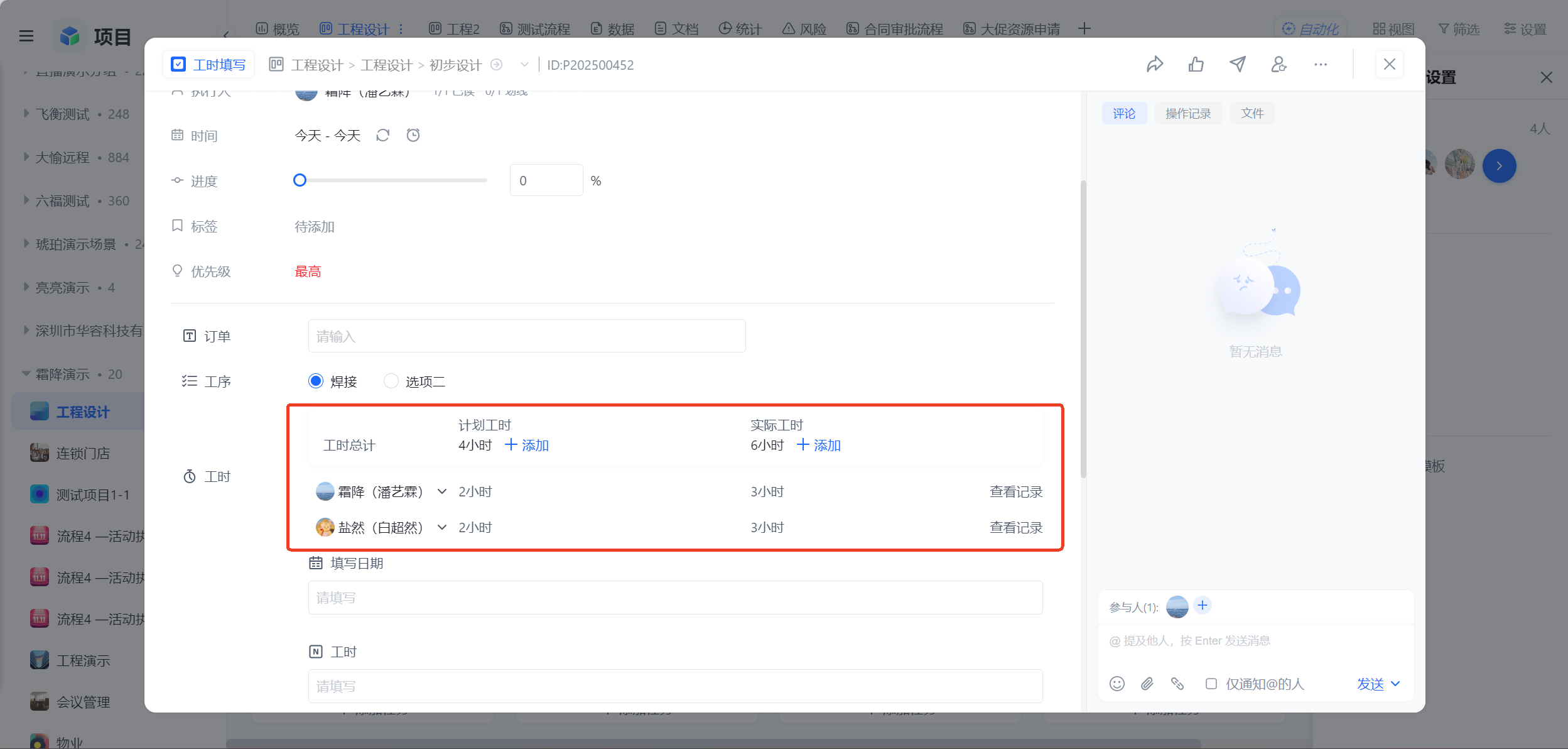

提交后详情页往下拉,按工作人统计工时”区域。每个填过工时的人显示名字、计划工时总和、实际工时总和(都是这条任务下所有记录的汇总),还有“查看记录”入口。点旁边小按钮展开,按日期一行行显示每天的计划、实际工时汇总,同一天多次提交会拆到单日再求和。

查看记录”弹出工时填写记录,一条条展示哪一天、计划还是实际、多少小时、描述、谁填的、什么时候填的,用来做审计回看。鼠标移到自己填的记录上,右上角有删除”按钮(只能删自己的),删后所有相关汇总同步扣减,既保证谁填谁负责又避免误填影响统计。

五、工时字段使用注意事项与避坑要点

日事清工时字段操作简单、灵活性高,但配置与使用不规范容易导致数据错乱、权限混乱、统计失准等问题,影响项目核算与绩效结果。

团队需结合自身项目制度规范配置、统一填报标准,才能最大化发挥工时数据的管理价值。

核心避坑要点

1. 按需开启代填权限,严控数据准确性

代填开关仅在专人统一统计、员工无法自主填报的场景下开启,日常建议默认关闭,鼓励员工自主填报,做到谁工作、谁填报、谁负责,保证工时记录真实贴合实际工作情况。

2. 规范工时填报标准,统一填报口径

团队需统一工时填写规则,跨天工作规范使用日期分摊功能,实际工时务必补充详细工作描述,避免随意填报、空白填报,防止后期复盘无依据、核算数据失真。

3. 定期核查工时数据,及时修正错误记录

管理者需定期查看项目工时统计台账,督促员工及时删除错误填报、补录遗漏工时,保证汇总数据准确,避免因长期数据偏差影响项目成本核算与绩效考核结果。

六、常见问题FAQ

Q1:日事清默认哪些角色可以填写工时?

A:系统默认开放项目创建人、项目负责人、任务执行人三类角色的计划工时与实际工时填写权限,管理员可根据团队需求,在角色权限设置中,为统计人员、行政人事、专项管理员额外开通权限。

Q2:开启代填工时开关后可以给任意成员填报吗?

A:开启「允许为他人填写工时」开关后,操作人员可选择项目内所有成员进行代填,适用于管理员统一补录、团队统计汇总场景。建议仅对管理人员开放该能力,避免随意代填导致数据混乱。

Q3:日事清工时按日期分摊规则是什么?

A:用户选择起止工作日期并填写总工时后,系统会自动平均分摊至每日工时,无需手动单日填。工作日期仅支持单日或完整时间段,无法空白提交,可高效适配跨天持续性工作场景。

Q4:删除工时记录会影响整体统计数据吗?

A:会实时同步更新。用户删除个人任意一条工时记录后,任务总计划工时、总实际工时汇总数据会自动扣减,保证整体统计结果精准无误,同时保留审计日志,方便后期核查追溯。

Q5:计划工时和实际工时的核心区别是什么?

A:计划工时用于项目前期人力预估与工期规划,无内容描述;实际工时用于记录真实工作投入,支持填写工作详情。前者服务于项目规划,后者服务于复盘、核算与绩效统计,二者形成完整工时管理闭环。

Q6:无权限用户能否查看他人工时记录?

A:未开通工时权限的用户,任务详情页会隐藏工时填报与工时统计板块,无法查看、填报、修改任何工时数据,有效保障团队工时数据隐私与权限安全。

七、总结

日事清工时字段通过标准化的权限配置、轻量化的填报操作、可视化的数据统计,彻底解决了团队项目工时不透明、工作量无法量化、管理无数据的痛点,让每一份人力投入都可记录、可统计、可追溯、可复盘。想要搭建标准化的项目工时管理、绩效统计、成本核算体系,可扫码了解日事清完整项目管理解决方案,助力企业实现项目精细化、数据化管控。
